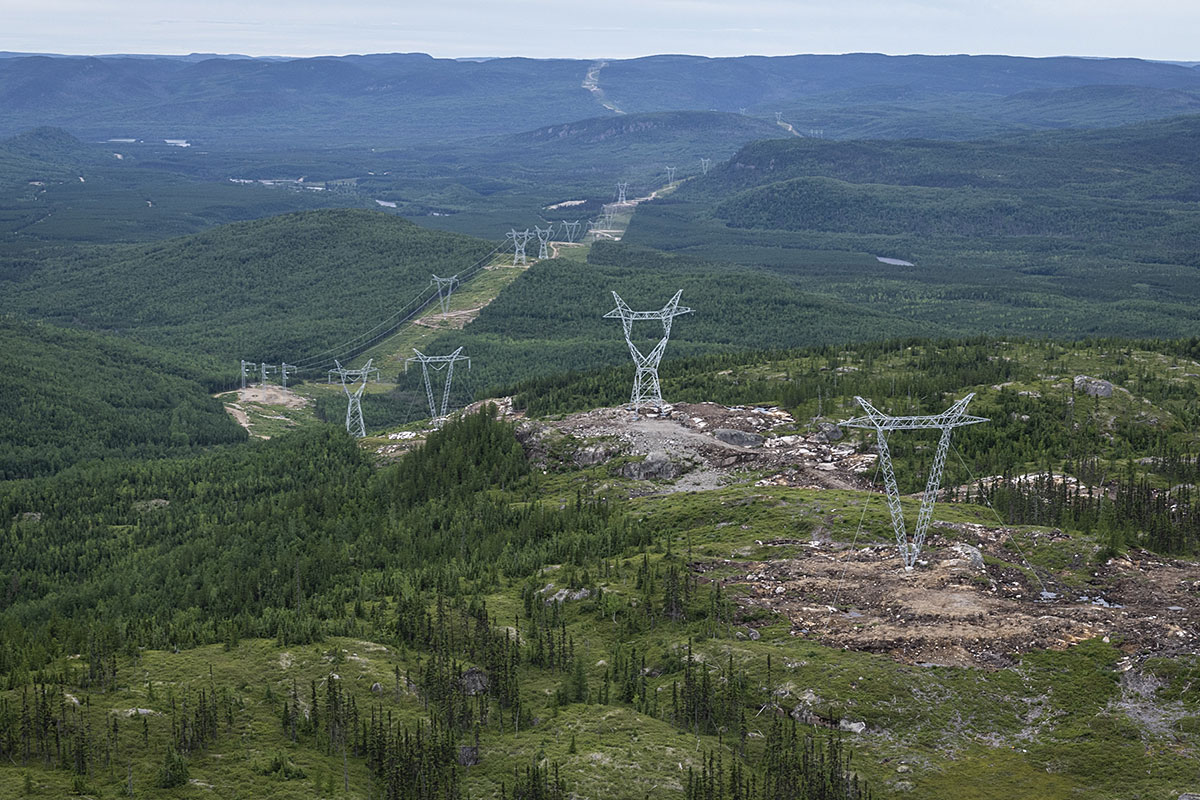

La ligne à 735 kV Micoua-Saguenay, d’une longueur de 262 kilomètres entre le poste Micoua, situé sur la Côte‑Nord, et le poste du Saguenay, au Saguenay–Lac‑Saint‑Jean, permettra de maintenir la fiabilité du réseau de transport d’Hydro‑Québec.
Elle est rendue nécessaire par la diminution de la consommation sur la Côte‑Nord et la fermeture de centrales thermiques et nucléaire dans le sud du Québec. Ces changements entrainent une augmentation de la quantité d’énergie transportée vers les grands centres par les lignes du corridor Manic‑Québec.
Cout
À terme, ce seront des contrats d’une valeur totale variant entre 225 et 290 millions de dollars qui auront été accordés.
Donneur d’ouvrage
Hydro-Québec
Équipe de réalisation
Section AB
Travaux de construction
- Entrepreneur retenu à venir
Travaux de déboisement
- Hamel Construction
Section C
Travaux de construction
- Hamel Construction
Travaux de déboisement
- Gazon Savard Saguenay (section 3)
- GLR (section 5)
- GLR, MC Forest, Robin Potvin (section 6)
Section D
Travaux de construction
- Entrepreneur retenu à venir
Travaux de déboisement
- Partenariat Forestiers LDB et Nemetau (section 7)
- Groupe Conseil Nutshimit Nippour (section 8)
Section E
Travaux de construction
- Valard
Échéancier
Grandes échéances
Hiver 2015-2016 et printemps 2016
- Détermination de la zone d’étude et début des activités de participation du public
Automne 2016 et printemps 2017
- Consultation sur les variantes de tracé de ligne proposées
Printemps – automne 2017
- Annonce de la solution retenue et optimisée
Printemps 2018-automne 2019
- Autorisations gouvernementales
Automne 2019
- Début des travaux de déboisement et de construction
Automne 2022
- Mise en service
Échéancier détaillé des travaux
Section AB
Travaux de construction : octobre 2021 à décembre 2022
Travaux de déboisement
Section 1 : Poste Micoua – réservoir Outardes
- Longueur : 16 km
- Déboisement : mai 2021 à novembre 2021
Section 2 : Réservoir Outardes – rivière Boucher
- Longueur : 27 km
- Déboisement : décembre 2020 à novembre 2021
Section C
Travaux de construction : janvier 2021 à décembre 2022
Travaux de déboisement
Section 3 : Rivière Boucher – lac Nu
- Longueur : 32 km
- Déboisement : juin 2020 à aout 2021
Section 4 : Lac Nu – réservoir Pipmuacan
- Longueur : 19 km
- Déboisement : travaux complétés (mars 2020 à novembre 2020)
Section 5 : Réservoir Pipmuacan – BA 2
- Longueur : 22 km
- Déboisement : aout 2020 à juillet 2021
Section 6 : BA-2 – Lac Laflamme
- Longueur : 40 km
- Déboisement : aout 2020 à aout 2021
Section D
Travaux de construction : juin 2021 à décembre 2022
Travaux de déboisement
Section 7 : Lac Laflamme – rivière Wapishish
- Longueur : 27 km
- Déboisement : aout 2021 à juillet 2021
Section 8 : Rivière Wapishish – Bras du Nord
- Longueur : 41 km
- Déboisement : janvier 2020 à juillet 2021
Section E
Travaux de construction : janvier 2021 à mars 2022
Travaux de déboisement
Section 9 : Bras du Nord – rivière Shipshaw
- Longueur : 22 km
- Déboisement : travaux complétés (novembre 2019 à octobre 2020)
Section 10 : Rivière Shipshaw – poste Saguenay
- Longueur : 14 km
- Déboisement : travaux complétés (novembre 2019 à octobre 2020)
